Pháp lý và tiến độ là hai câu hỏi mà bất kỳ người mua bất động sản nghiêm túc nào cũng phải đặt ra trước - không phải vì nghi ngờ chủ đầu tư, mà vì đó là nền tảng của một quyết định tài chính có trách nhiệm. Bỏ qua bước này, dù dự án có đẹp đến đâu, cũng là đang đặt cược mà không biết luật chơi.

Hanoi Seasons Garden - Nguyễn Trãi
Đặc biệt với Hanoi Seasons Garden ở giai đoạn hiện tại - khi bạn đang cân nhắc đặt cọc vào một dự án chưa khởi công - việc hiểu rõ timeline và tình trạng pháp lý không phải tùy chọn, mà là bắt buộc. Tiền đặt cọc, tiền ký xác nhận, tiền ký thỏa thuận - tất cả đều là tiền thật, chảy ra trước khi một viên gạch nào được đặt xuống.
Bài viết này trình bày lộ trình tiến độ đầy đủ từ tháng 5/2026 đến khi nhận sổ hồng, phân tích trung thực tình trạng pháp lý hiện tại - bao gồm cả những gì chưa được công bố - và giúp bạn xác định cần hỏi gì, kiểm tra gì trước khi ký bất kỳ văn bản có giá trị pháp lý nào.
→ Tham khảo: Thông tin tổng quan Hanoi Seasons Garden
| Mốc | Thời gian | Nội dung |
| Giai đoạn khảo sát thị trường | Tháng 5/2026 | Thăm dò nhu cầu, thu thập đăng ký quan tâm |
| Ký Xác nhận đặt giữ chỗ (XNĐK) | 7 ngày sau đặt cọc | Đóng 5% giá trị căn hộ |
| Ký Thỏa thuận | Trước 30/9/2026 | Đóng thêm 5% |
| Ký Hợp đồng mua bán (HĐMB) | Tháng 10/2026 | Đóng thêm 10% - văn bản pháp lý chính thức |
| Các đợt thanh toán tiến độ | 20/1/2027 → 20/1/2029 | Mỗi đợt 5-10%, theo tiến độ xây dựng thực tế |
| Bàn giao căn hộ | Q2/2029 | Nhận chìa khóa, bàn giao thực tế |
| Cấp sổ hồng | Sau bàn giao | Thời gian cụ thể chưa được công bố |
Từ thời điểm ký HĐMB (tháng 10/2026) đến bàn giao (Q2/2029) là khoảng 2,5 năm thi công thực tế. Với một dự án quy mô 10 tòa cao 35-46 tầng, hệ thống 3 tầng hầm liên thông 227.539m² và Clubhouse độc lập 4.500m², con số đó không phải ngắn - nhưng cũng không bất thường với công trình phức hợp cấp này ở nội đô Hà Nội.
Điều quan trọng hơn là hiểu cấu trúc dòng tiền trong 2,5 năm đó. Không phải tiền thanh toán một lần rồi chờ - mà là một chuỗi đợt thanh toán 5-10% mỗi đợt từ tháng 1/2027 đến tháng 1/2029, song song với tiến độ xây dựng thực tế. Mỗi đợt thanh toán đều gắn với một mốc thi công cụ thể - người mua có thể theo dõi và đối chiếu.
Tâm lý cần có trước khi ký: đây là chu kỳ đầu tư 2,5 năm từ lúc ký đến lúc nhận nhà. Tiền đã thanh toán theo tiến độ không thể rút về linh hoạt như tiền gửi ngân hàng. Ai chưa sẵn sàng cho chu kỳ này về cả tâm lý lẫn tài chính, cần xem xét lại trước khi đặt cọc - không phải sau.

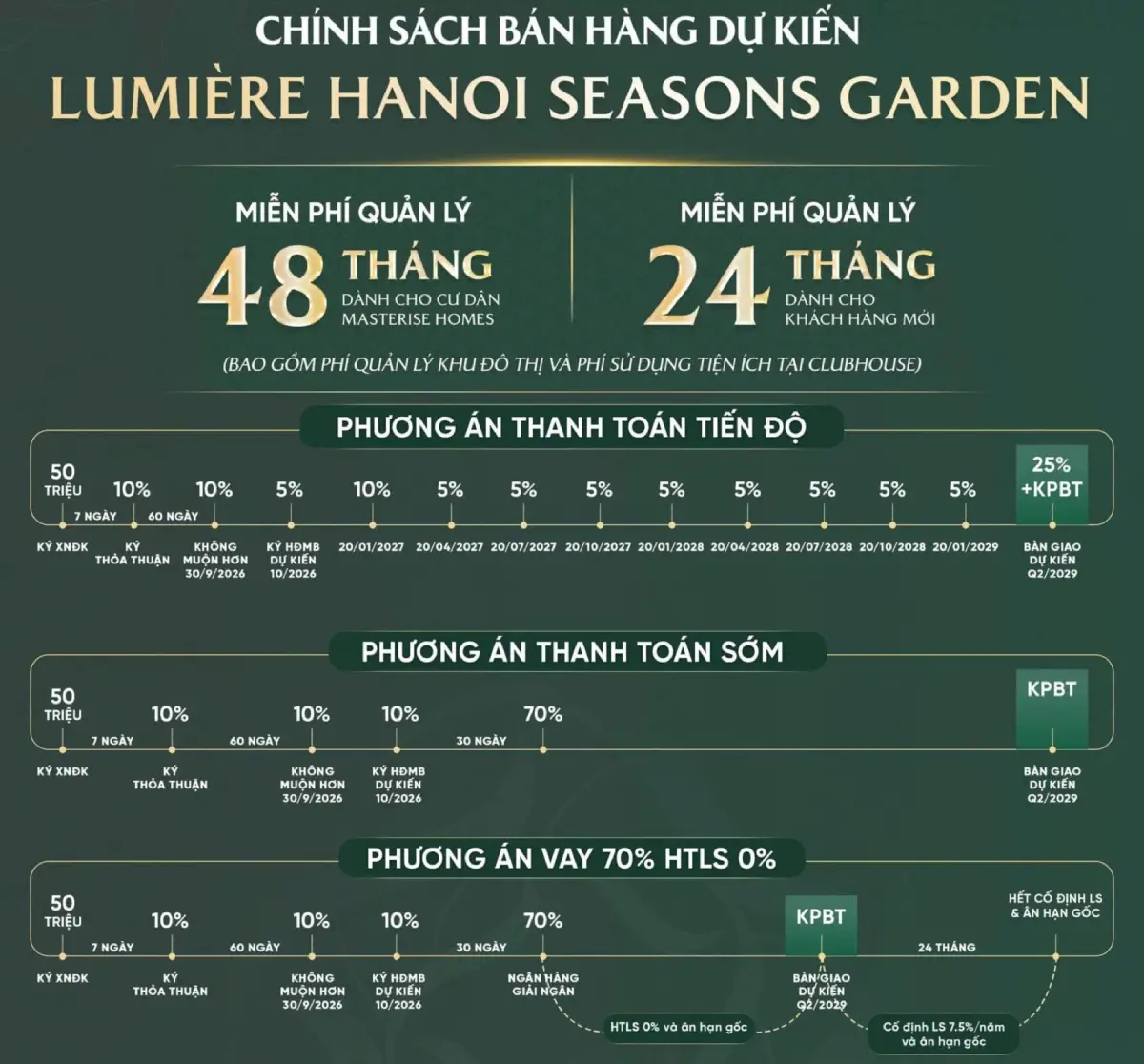

Chính sách bán hàng và tiến độ thanh toán của dự án LUMIÈRE Hanoi Seasons Garden
→ Xem chính sách tài chính và thanh toán: Chính sách bán hàng The Bloom 2026
Đây là phần quan trọng nhất với người đang cân nhắc đặt cọc. Không có thông tin được làm đẹp ở đây.
Chủ đầu tư rõ ràng: Masterise Homes thuộc Masterise Group - pháp nhân đã hoạt động nhiều năm, có track record 27 dự án và 62.600 căn hộ đã triển khai trên toàn quốc. Không phải chủ đầu tư lần đầu xuất hiện trên thị trường.
Địa chỉ khu đất đã xác định: 233, 233B, 235 đường Nguyễn Trãi, phường Khương Trung, quận Thanh Xuân - được ghi rõ trong toàn bộ tài liệu dự án. Đây là khu đất tái thiết từ Nhà máy Xà phòng Hà Nội và Nhà máy Thuốc lá Thăng Long, thuộc diện quy hoạch chuyển đổi công nghiệp sang dân cư - loại quỹ đất có hành lang pháp lý được quy định rõ trong luật quy hoạch đô thị.
Thông số quy hoạch tổng thể đã được Masterise Homes công bố chính thức: 82.820m², 10 tòa cao tầng, mật độ xây dựng 28,8%. Các con số này xuất hiện nhất quán trong tài liệu dự án và tài liệu bán hàng.
Chính sách bán hàng đã được công bố đầy đủ trong giai đoạn khảo sát thị trường: bảng giá, phương thức thanh toán TĐ/HTLS/TTS và các chính sách hỗ trợ phí quản lý.
Masterise Homes không phải tên xa lạ trên thị trường, và đây là những cơ sở có thể tham chiếu khi đánh giá mức độ tin cậy.

Căn hộ LUMIÈRE Hanoi Seasons Garden - Nguyễn Trãi
Quy mô hoạt động tạo ra áp lực tuân thủ. 27 dự án đã triển khai và 62.600 căn hộ là con số đòi hỏi năng lực xử lý pháp lý ở cấp độ tổ chức - không phải một vài cá nhân xử lý từng trường hợp. Ở quy mô đó, bộ phận pháp lý và tài chính là bộ phận cốt lõi, không phải bộ phận hỗ trợ.
Tham gia đầu tư hạ tầng quốc gia là tín hiệu đáng chú ý. Masterise Group tham gia các công trình quy mô lớn như Sân bay Gia Bình (tổng vốn 196.000 tỷ), Cầu Phú Mỹ 2, Cầu Cần Giờ. Để trở thành đối tác trong các dự án hạ tầng quốc gia, doanh nghiệp phải đáp ứng tiêu chuẩn tuân thủ pháp lý và tài chính ở cấp độ khác với chủ đầu tư bất động sản thông thường. Một tổ chức không thể vừa là đối tác nhà nước trong các dự án nghìn tỷ, vừa xử lý pháp lý tùy tiện với người mua nhà.
Đối tác Marriott International - hợp tác với JW Marriott và Ritz-Carlton đặt ra yêu cầu minh bạch tài chính và tuân thủ pháp lý theo tiêu chuẩn quốc tế. Marriott không hợp tác với chủ đầu tư có hồ sơ pháp lý không rõ ràng - đó là điều kiện tiên quyết trong các thỏa thuận hợp tác thương hiệu loại này.
Những yếu tố trên không đảm bảo mọi thứ sẽ diễn ra hoàn hảo - không có dự án nào có thể đảm bảo điều đó. Nhưng chúng tạo nên một lớp cam kết thể chế mà các chủ đầu tư nhỏ hơn không có, và đó là sự khác biệt có thực trong đánh giá rủi ro.
→ Xem phân tích chi tiết: Qui hoach và mặt bằng Hanoi Seasons Garden
Trình bày rủi ro không phải để làm nản lòng người mua - mà để người mua có đủ thông tin đưa ra quyết định chính xác và biết cần chuẩn bị gì.
Dự án đang ở giai đoạn rất sớm. Cam kết bàn giao Q2/2029 xuất hiện trong tài liệu hiện tại, nhưng thực tế thị trường cho thấy nhiều yếu tố có thể tác động: biến động thị trường xây dựng, áp lực chuỗi cung ứng vật liệu, tình hình kinh tế vĩ mô, hay các vấn đề pháp lý phát sinh trong quá trình thi công - tất cả đều có thể ảnh hưởng đến tiến độ.
Cần kiểm tra trong HĐMB: điều khoản bồi thường khi bàn giao trễ hạn - bao nhiêu phần trăm giá trị hợp đồng mỗi ngày trễ, điều kiện áp dụng, và cơ chế xử lý tranh chấp. Đây là điều khoản không nên bỏ qua khi đọc hợp đồng.
Giấy phép xây dựng và quy hoạch 1/500 chưa được công bố là điểm cần theo dõi sát nhất trong giai đoạn từ nay đến tháng 10/2026. Lịch sử thị trường bất động sản Việt Nam có những trường hợp dự án bị đình trệ do vướng mắc quy hoạch hoặc giấy phép xây dựng chưa được cấp đầy đủ - dù chủ đầu tư có uy tín. Masterise Homes có track record tốt, nhưng người mua vẫn cần tự xác minh, không phó thác hoàn toàn vào thương hiệu.
Câu hỏi về sổ hồng sau bàn giao hiện chưa có trả lời thời gian cụ thể. Thực tế thị trường Hà Nội cho thấy quá trình này có thể dao động từ 1 đến 3 năm sau bàn giao, tùy thuộc vào tình trạng pháp lý từng dự án và tiến độ xử lý của cơ quan nhà nước. Điều này ảnh hưởng trực tiếp đến khả năng thế chấp tài sản sau bàn giao - quan trọng với người có kế hoạch vay thêm hoặc tái tài chính - và ảnh hưởng đến tính thanh khoản nếu cần bán lại trong giai đoạn chưa có sổ.
→ Xem chi tiết: Hệ thống tiện ích Hanoi Seasons Garden
Theo quy định pháp luật hiện hành, căn hộ chung cư được cấp Giấy chứng nhận quyền sử dụng đất và quyền sở hữu nhà ở (sổ hồng) riêng cho từng căn. Về mặt nguyên tắc, căn hộ The Bloom sẽ được cấp sổ hồng riêng biệt - không phải sổ chung theo tòa hay theo dự án. Tuy nhiên, thời gian cụ thể sau bàn giao chưa được Masterise Homes cam kết - đây là điều cần hỏi và ghi nhận bằng văn bản khi ký HĐMB.
Căn hộ chung cư tại Việt Nam được sở hữu vĩnh viễn theo Luật Nhà ở - không phải 50 năm như đất thương mại, condotel hay bất động sản nghỉ dưỡng. Người mua căn hộ The Bloom sở hữu không thời hạn. Đây là điểm khác biệt quan trọng so với một số loại hình bất động sản khác đang được chào bán trên thị trường cùng thời điểm.
Việc chuyển nhượng HĐMB trước bàn giao được phép theo pháp luật nhưng có điều kiện: phải thực hiện đúng quy trình, có sự đồng ý bằng văn bản của chủ đầu tư, đã hoàn thành nghĩa vụ thanh toán theo tiến độ và hoàn tất nghĩa vụ thuế chuyển nhượng với cơ quan nhà nước. Điều khoản cụ thể về chuyển nhượng - bao gồm phí chuyển nhượng nếu có - cần được kiểm tra trong HĐMB trước khi ký.
HĐMB thường có điều khoản bồi thường khi bàn giao trễ hạn - thường ở mức 0,05-0,1% giá trị hợp đồng mỗi ngày trễ, tính từ ngày cam kết bàn giao. Người mua cần đọc kỹ điều khoản này, xác nhận rõ mức bồi thường, điều kiện áp dụng và thủ tục yêu cầu bồi thường trước khi ký - và không ngại đàm phán nếu thấy điều khoản chưa hợp lý. Đây là quyền của người mua, không phải đòi hỏi bất thường.
Trong giao dịch bất động sản, người mua có quyền yêu cầu minh bạch pháp lý đầy đủ trước khi ký bất kỳ văn bản có giá trị pháp lý nào. Đó không phải biểu hiện của sự thiếu tin tưởng - đó là cách bảo vệ khoản đầu tư lớn nhất mà hầu hết người Việt sẽ thực hiện trong cuộc đời.
Masterise Homes có lịch sử và quy mô để tạo ra sự tin tưởng có cơ sở. Nhưng tin tưởng không thay thế được việc tự đọc HĐMB từng điều khoản, tự yêu cầu xem giấy phép xây dựng, tự hỏi những câu hỏi khó trước khi ký - và nếu cần, nhờ luật sư độc lập đọc hợp đồng thay vì chỉ nghe tư vấn từ phía chủ đầu tư. Chi phí một buổi tư vấn pháp lý nhỏ hơn rất nhiều so với rủi ro ký một hợp đồng có điều khoản bất lợi mà không nhận ra.
Dự án tốt không sợ câu hỏi pháp lý. Và người mua thông minh không ngại đặt ra những câu hỏi đó.
→ Tham khảo chi tiết: Tiêu chuẩn bàn giao Hanoi Seasons Garden

LUMIÈRE Hanoi Seasons Garden - Nguyễn Trãi
Câu Hỏi Thường Gặp (FAQ)
Hanoi Seasons Garden bao giờ bàn giao? Phân khu The Bloom dự kiến bàn giao Q2/2029. Hợp đồng mua bán chính thức ký tháng 10/2026. Từ thời điểm ký HĐMB đến bàn giao là khoảng 2,5 năm thi công thực tế.
Pháp lý Hanoi Seasons Garden đã đầy đủ chưa? Tính đến tháng 5/2026, một số hạng mục như giấy phép xây dựng và quy hoạch 1/500 chưa được công bố công khai. Đây là tình trạng bình thường với dự án ở giai đoạn khảo sát thị trường, nhưng người mua cần theo dõi cập nhật và yêu cầu Masterise Homes cung cấp đầy đủ trước khi ký HĐMB vào tháng 10/2026.
Căn hộ The Bloom có sổ hồng không? Theo quy định pháp luật, căn hộ chung cư được cấp sổ hồng riêng cho từng căn. Thời gian cụ thể sau bàn giao cần xác nhận trực tiếp với Masterise Homes và ghi nhận trong HĐMB.
Masterise Homes đã bàn giao đúng tiến độ ở các dự án trước chưa? Masterise Homes có track record 27 dự án, 62.600 căn hộ trên toàn quốc. Để có thông tin cụ thể về tiến độ từng dự án, người mua nên tham khảo trực tiếp cư dân của các dự án đã bàn giao như Masteri Centre Point, The Global City - đây là nguồn thông tin khách quan hơn so với tài liệu từ phía chủ đầu tư.
Thông tin trong bài dựa trên tài liệu dự án chính thức của Masterise Homes, cập nhật tháng 5/2026. Một số thông tin pháp lý đang chờ công bố chính thức.
Đăng ký nhận thông tin ưu tiên và tư vấn lựa chọn căn phù hợp: Đặt chỗ The Bloom - Hanoi Seasons Garden
Thông tin liên hệ tư vấn dự án:
Đăng ký tư vấn dự án tại đây.
Hotline tư vấn: 094 323 8228
Trang thông tin chính thức dự án: https://diaocviet.org/hanoi-seasons-garden-nguyen-trai
Đăng Ký Nhận Báo Giá Ngay
THÔNG TIN CỦA QUÝ KHÁCH
HOÀN TOÀN BẢO MẬT
